torsdag 24. mars 2011

Oppstart tømmerarbeider

Tømmerarbeider har startet opp med montering av stenderverk for vegger i midtsonene av lokalene.
Midtsonen vil inneholde funksjoner som toaletter, lager, kopi o.l. og går under betegnelsen Verktøykassen.

Vegger i Verktøykassen:


Skillevegger i Verktøykassen:


NAC - fremdrift

Montering av akustisk demping i taket nærmer seg slutten og store deler av lokalene er klare for siste behandling som er 2-3 mm puss med knust marmor.
Dette vil starte uke 13 og være ferdig i løpet av uke 14.

Tak før siste sliping:

Tak klargjort for siste behandling med marmorpuss:
Lager av akustiske plater:

NAC - akustisk demping

NAC AS er engasjert for å utføre akustisk demping i lokalene.
Akustisk demping ivaretas ved at det monteres en ny akustisk dempende himling i de eksisterende kapphvelvingene.

Den akustiske dempingen beståre av 40 mm mineralfiberplater med ett lag 6 mm glassgranulat.
Platene er 600x600 mm og varmes for å tilpasses det buede kappehvelvet.
Overganger og skjøter sparkles og slipes i flere omganger før hele flaten pusses med 2-3 mm mørtel som inneholder knust marmor.

Før oppstart må alle takflater skrapes rene for gammel, løs maling:
Tak ferdig skrapet for montering av akustiske plater:
Montering av akustiske plater:



Akustiske plater sparklet før første sliping:

Eksisterende konstruksjoner

Eksisterende gulv er åpnet opp for å kontrollere statikk og bæreevne:


Eksisterende buede kappehvelv i himling som skal fremheves og være ett synlig element i de nye lokalene til NPRO:

Rivearbeider avsluttet og klart for neste fase

Alle rivearbeider ble avsluttet i henhold planlagt fremdrift.
Lokalene ble rensket og gjort klare for neste fase som starter 01.03.

Rent og ryddig:




Gulvene ble etter at alt var rensket og all søppel fjernet påført ett tynt lag maling som støvbinding - nå er det klart for neste aktør!

Rivearbeider 2

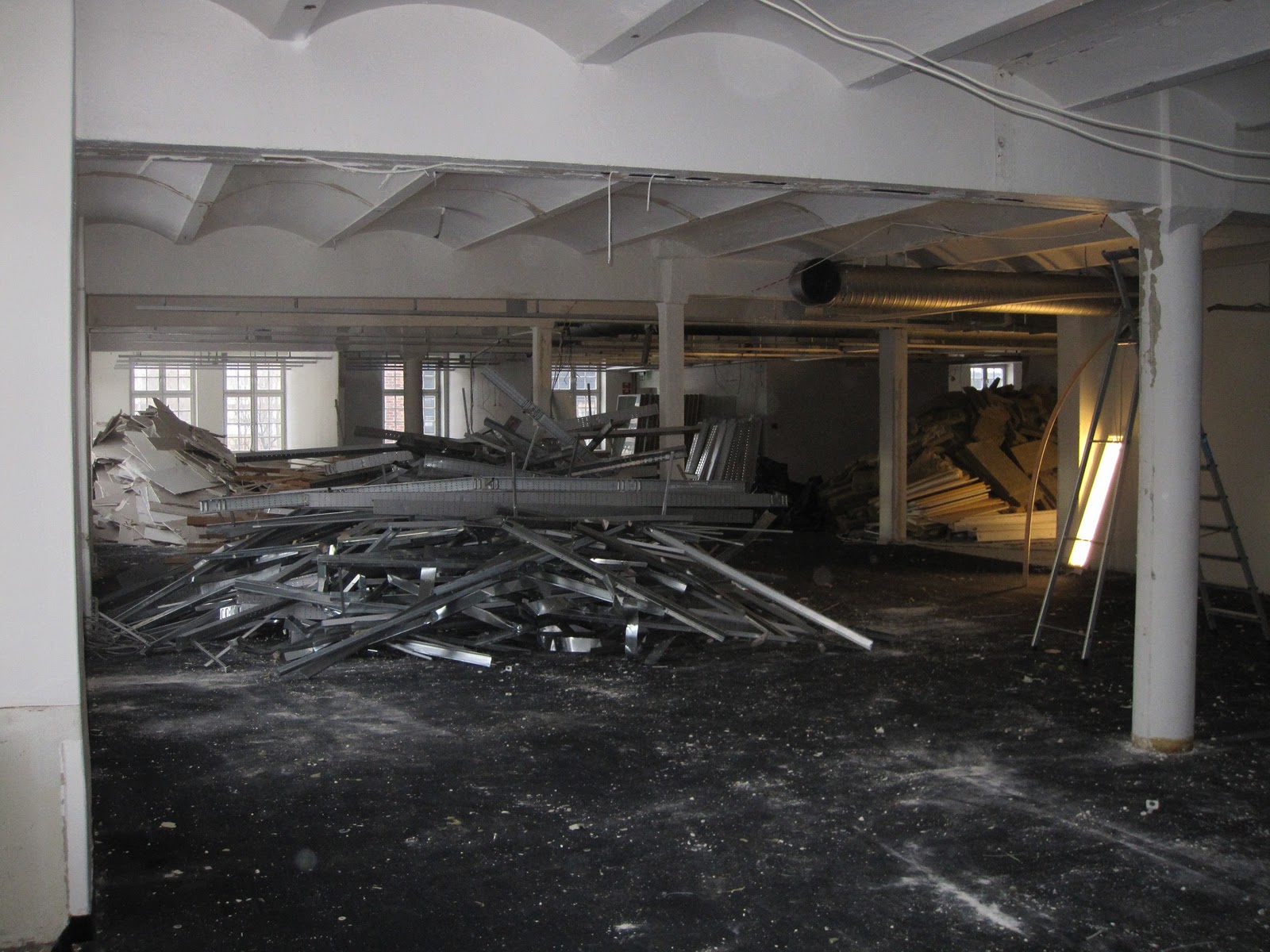

Alle materialer etter rivearbeider demonteres og kildesorteres:



Vi har så langt på prosjektet en sorteringsgrad på 84%.

Det er ryddige forhold også mens rivearbeider pågår:


Løs maling i taket må skrapes av for å gi feste til ny akustisk himling:

Gamle tepper skal fjernes. Dette gjøres med en teppstripper og håndkraft!

Rivearbeider

Rivearbeider startet 01.02 med demontering av innvendige vegger og himling.

Lokaler før riving:

Kontorfronter er demontert:

Innvendinge vegger er demontert:



Oppstart byggearbeider

Oppstart byggearbeider var 01.02.2011.

Oppstart byggearbeider

Oppstart byggearbeider var 01.02.2011.

Detaljprosjektering

Detaljprosjektering startet sammen med Dark Arkitekter og interiørarkitekter Zinc i januar 2011.

Kontraktinngåelse

Det ble i januar 2011 inngått kontrakt mellom Norwegian Property ASA og Seltor Øst AS om totalentreprise for rehabilitering av 3. etasje i Snekkerbygget på Aker Brygge.
